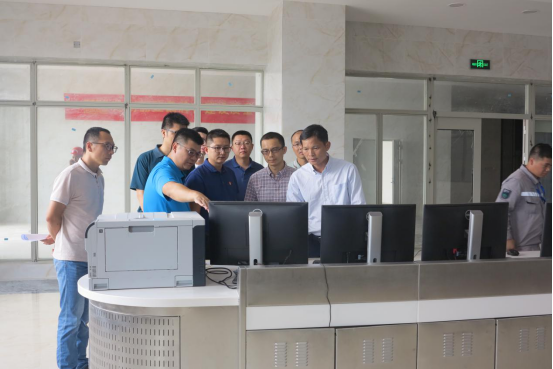

11月13日下午,由市府辦公室副主任許建華、發改局張子漢副局長帶隊組成聯合督查組,到我市督導檢查市政重點項目建設情況。督查組先后前往百合鎮固廢綜合處理中心一期工程、江門市西部餐廚立即收運處理項目、三江橋擴建和維修加固改造工程、沖澄橋擴建工程現場,實地查看了項目建設情況。
開平市固廢綜合處理中心一期一階段PPP項目位于開平市百合鎮羊逕水庫南側,本項目總投資5.27億元,建設規模為生活垃圾焚燒發電廠,并配套建設滲濾液處理中心、飛灰填埋場、辦公管理區、停車場區配套工程。項目進展情況:主體土建及設備安裝工程已全部完成,垃圾于10月28日正常進場。
江門市西部餐廚立即收運處理項目位于開平市固廢綜合處理中心內生活垃圾焚燒廠一期工程旁,項目近期總投資估算為18338.68萬元,主要建設內容包括餐廚垃圾處理車間、廢棄油脂處理車間、污泥干化車間及配套設施等。項目進展情況:已完成項目建設工作方案的編制,已完成招標代理服務采購,正在編制招標文件。
三江橋擴建和維修加固改造工程已完成可行性研究報告和初步設計編制工作,國土用地意見審批,立項審批,建設工程規劃許可證,施工圖設計,圖紙審查,招標文件、招標控制價已財審完成,9月23日已開標,施工單位已準備機械和建設人員進場施工。

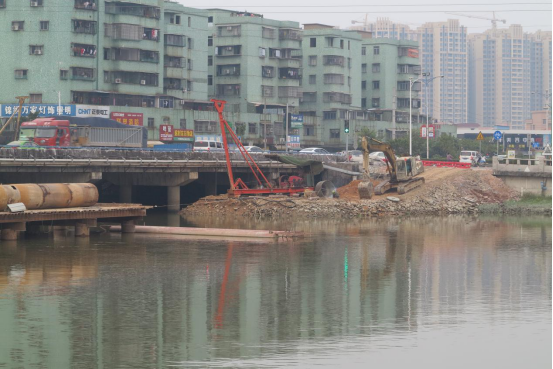

開平市沖澄橋擴建工程已完成項目測量、水下地形測量、可研報告編制、規劃選址意見、立項、項目勘察、防洪評價報告、建設工程規劃許可證等工作,設計單位完成施工圖設計,已完成勘察、施工招標代理采購、施工圖審圖機構采購工作,6月27日完成施工招標工作,目前已完成北側施工便橋搭建和24支樁基施工,正在進行北側其余樁基施工和南側施工便橋搭建。
